精密机加机加人避坑!电镀厚度到底如何预留?很多图纸一开始就错了

机加人避坑!电镀厚度到底如何预留?很多图纸一开始就错了

spot_imgspot_img

做机加工的朋友,应该都遇到过这种情况:

零件加工做得好好的,到了电镀这一步——要么装不上了、要么配合卡死了、要么尺寸直接超差返工。

最后一句话经常是:“是不是你们电镀做厚了?

但问题往往不是电镀,而是一开始就没想清楚“要不要预留电镀厚度”。

这一篇我们用最简单的话,把这个问题讲清楚。

PART 01

为什么电镀之后尺寸会变?

很多人以为电镀只是“表面变好看”,但实际上:
电镀= 在零件表面“长”一层金属
比如:化学镀镍:约 5–10μm 镀锌:约 8–12μm

重点来了:

这个厚度不是“只长在外面”,而是所有表面都会增加尺寸

包括:

外径变大、内孔变小、螺纹变紧、配合间隙变小


PART 02

问题就出在这里:很多图纸根本没预留

我们在实际生产中经常遇到三种情况:

① 没写任何预留尺寸

图纸只写一句:表面处理需要化学镀镍10μm

但没有说明:加工尺寸要不要减?、 配合面怎么办?、 内孔是否需要放大?

结果:加工按原尺寸做,电镀后直接超差

② 只写厚度,不管公差

例如:φ20 H7 配合轴、要求电镀 10μm

但没有重新定义配合标准

结果:电镀后轴变粗,直接装不进去

③ 内孔完全没考

这是最常见坑之一:外圆好处理、内孔最容易出问题

因为电镀是“内外都镀”,内孔会变小,但很多人加工时没有放量PART 03

到底哪些情况需要预留尺寸?

给大家一个最简单的判断方法:

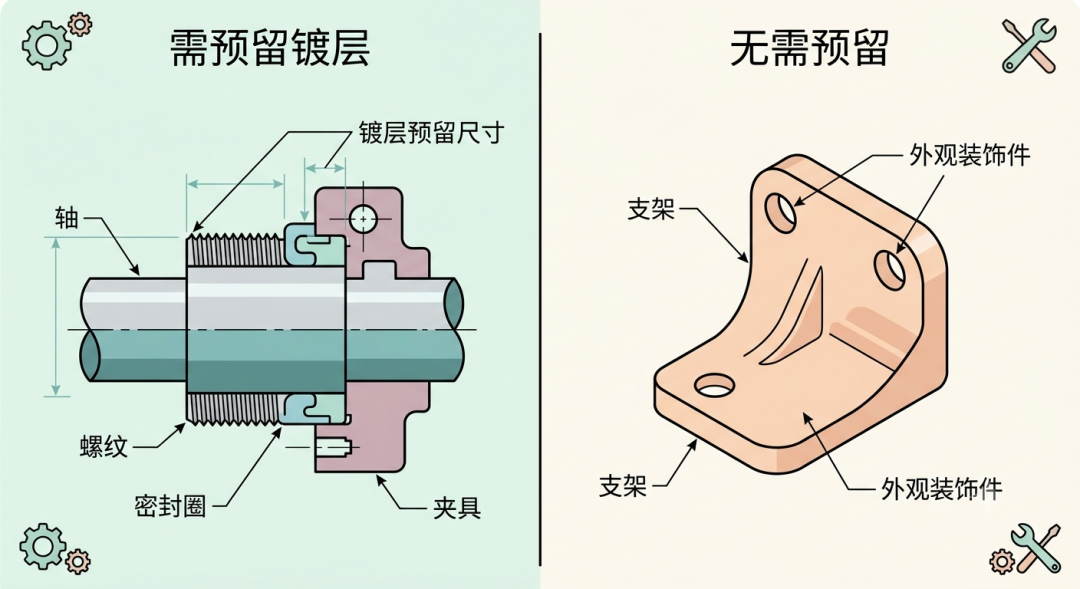

需要预留的情况:

只要满足以下任意一条,就必须考虑预留:

* 有配合尺寸(轴 / 孔 / 滑动配合)

* 有精密装配(自动化设备、夹具)

* 有螺纹配合

* 有密封结构

* 有二次装配要求

可以不预留的情况:

* 外观件

* 不参与装配的结构件

* 对尺寸不敏感的支架类零件


PART 04

常见误区:不是所有电镀都需要“等量预留”

很多客户会说:

“那我就按镀层厚度两边各减一点。”

但这实际上不一定正确。

举个例子:

化学镀镍

它的特点是:均匀性非常好

所以:外圆增加多少、内孔减少多少、基本一致

👉可以理解为“整体等比例变厚”

镀锌

会存在:边角更厚、深孔更薄、局部不均匀

👉不能简单按“平均厚度”处理

PART 05

一个真实的生产场景

我们遇到过一个典型案例:


某自动化设备轴类零件:

* φ15 H7 配合轴

* 要求化学镀镍 10μm

* 没有任何预留尺寸

结果:电镀后实际尺寸增加约18–22μm,装配时全部卡死

后来重新调整方案:

* 加工尺寸提前放量

* 改配合等级

* 重新定义镀层厚度范围

才解决问题。PART 06

正确做法应该是什么?

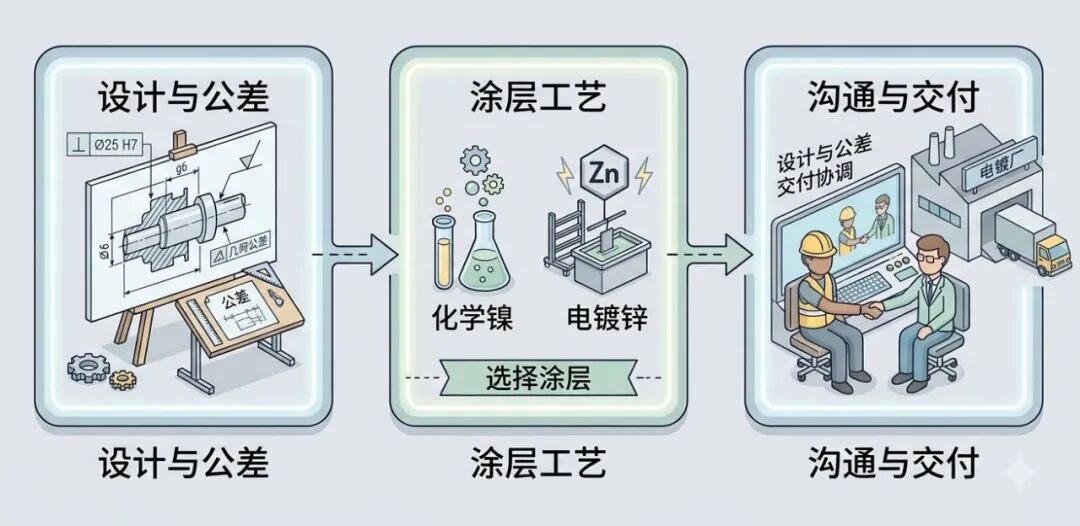

给机加工朋友一个简单流程:

 第一步:先确认是否有配合关系

有配合→ 必须考虑预留

✔ 第二步:确认工艺类型

* 化学镀镍(均匀)

* 电镀锌(不均匀)

✔ 第三步:提前和电镀厂沟通这3个点

 建议直接问清楚:

* 镀层目标厚度范围

* 是否影响关键尺寸

* 是否需要加工预留


PART 07

我 们 建 议

在实际服务机加工客户过程中,我们一般会建议:

只要是配合件,一定不要等加工做完再考虑电镀

而是:

👉在图纸阶段就一起讨论工艺路线

这样可以避免:

* 返工

* 超差

* 装配问题

* 成本浪费


最后总结一句话

电镀不是“最后一步”,而是“设计阶段就要考虑的一步”。很多问题不是电镀做错了,而是一开始就没给它留下空间。
